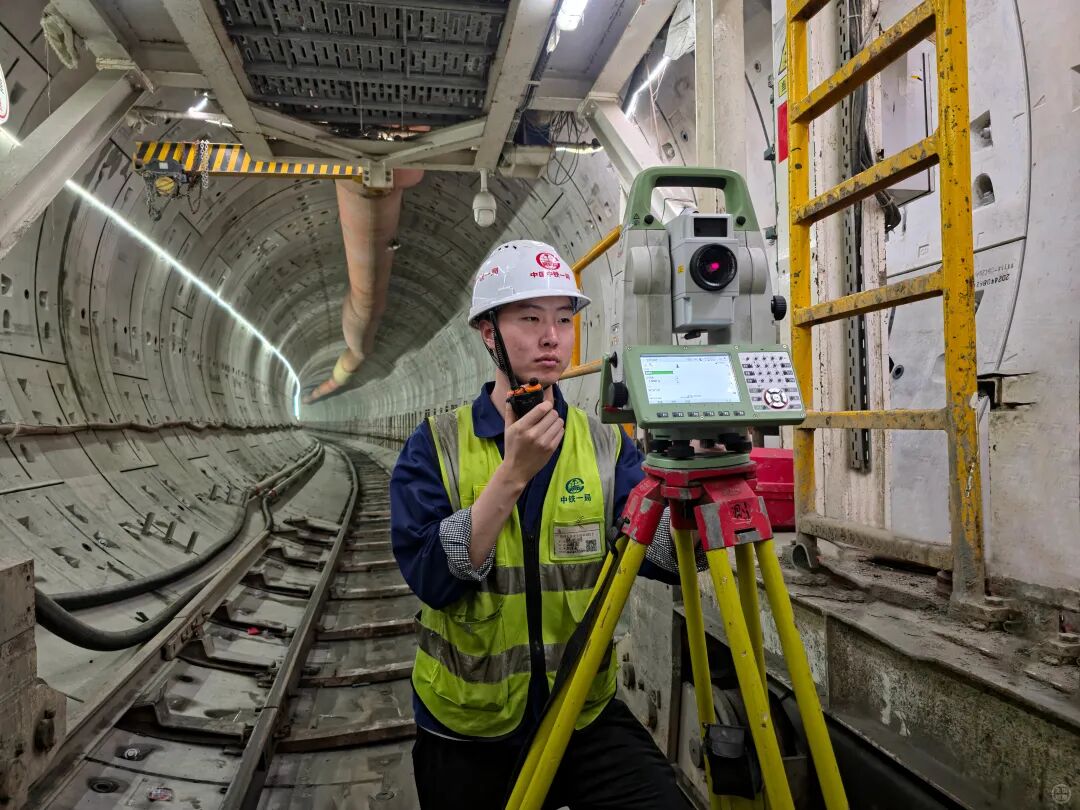

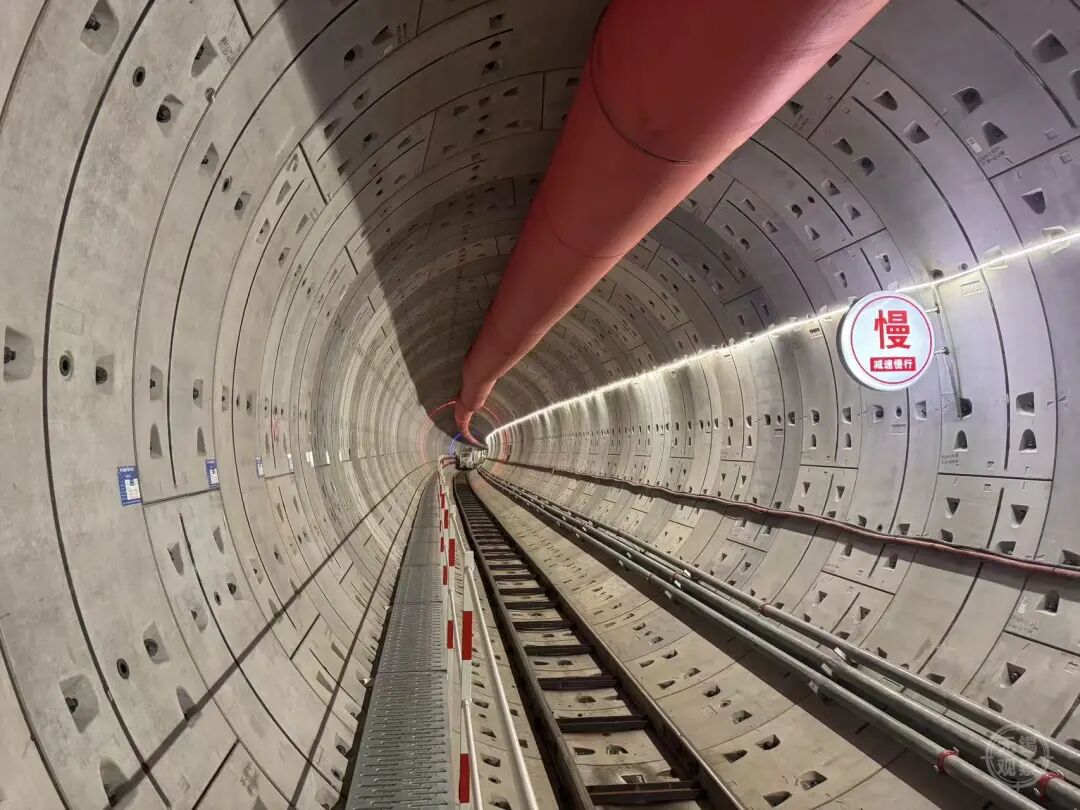

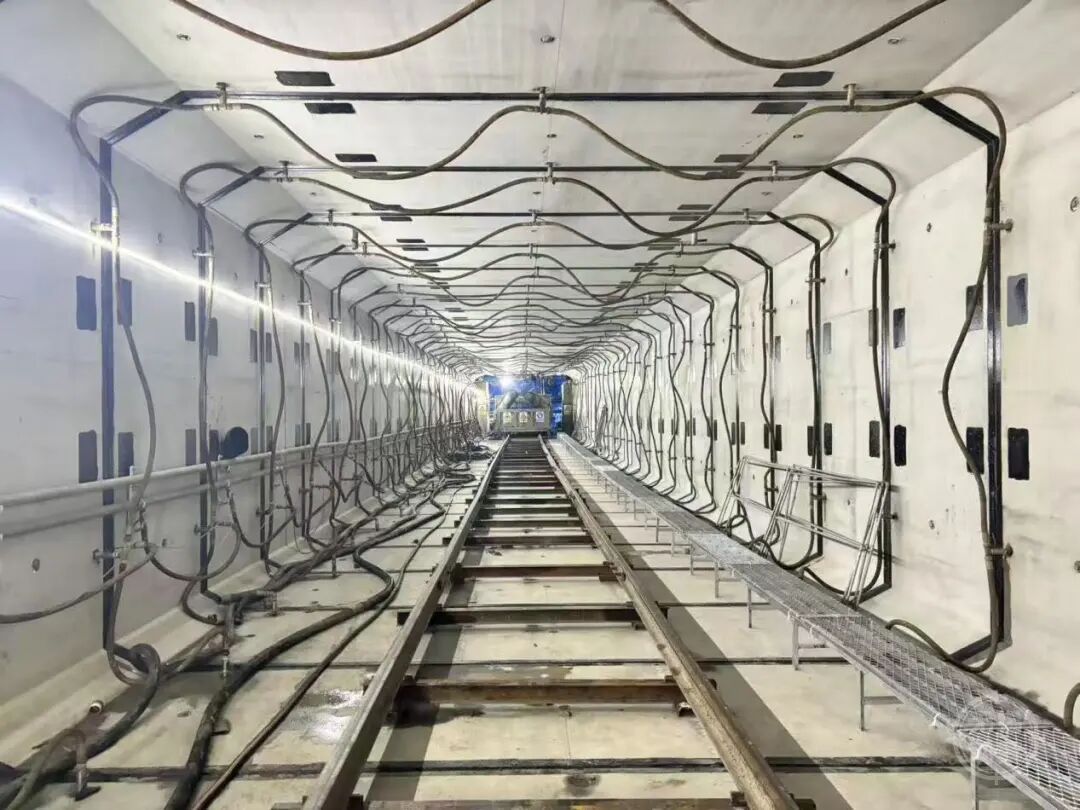

经实时监测
地表及铁路路基沉降1.41毫米
刷新了行业纪录
地下34.3米深处
来自地铁4号线二期
菱湖大道站至无锡新区站区间

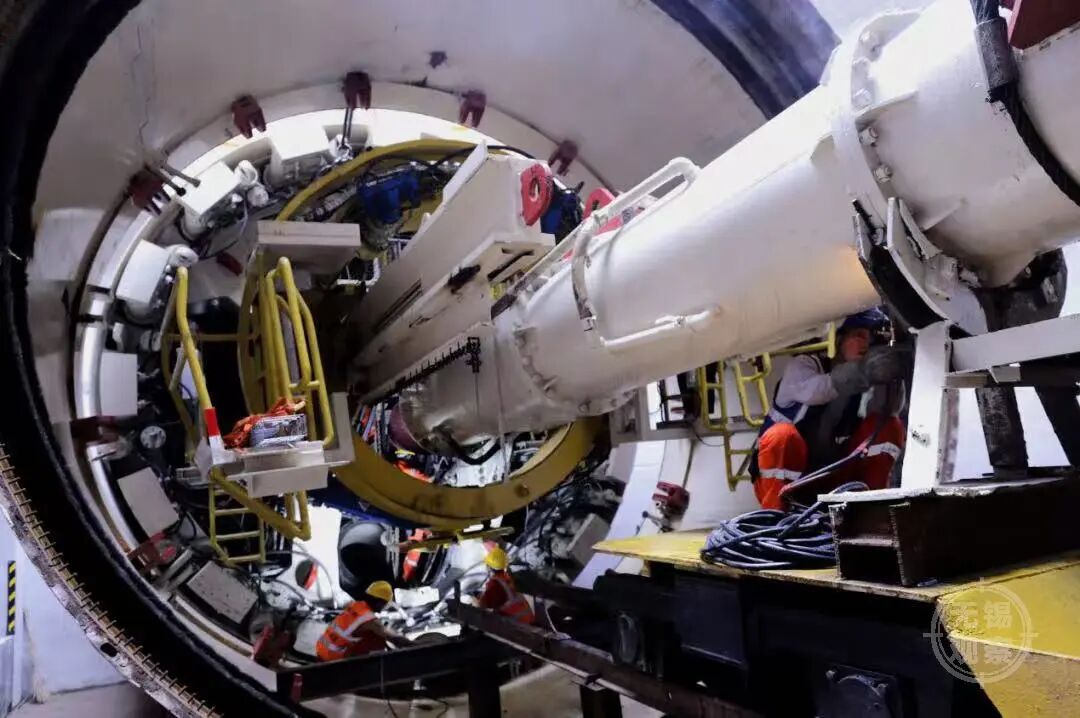

盾构施工现场的掌声格外清脆
顺利完成高难度
地铁线“心脏搭桥手术”
建设者们一片欢呼

12月17日上午,地铁4号线二期盾构施工突破关键节点,连续下穿并“十字相交”京沪铁路、沪宁城际铁路“双铁大动脉”,精准完成整条线路中最关键的控制性节点工程。
这场隐藏在地下鲜为人知的“地铁手术”,不仅加速了我市轨交“五线共建”施工速度,更创造了轨道交通施工工艺新高度。

“好比在‘鸡蛋壳上雕刻’,建设者们个个都是拿‘手术刀’的‘外科医生’。”中铁一局无锡地铁4号线二期工程土建02标总工程师苟文彬说起盾构如何下穿京沪铁路时仍有些激动。
盾构机穿越的地层为富水流沙地质,地下水丰富,地层极易受扰动,就像“在豆腐块里打洞”“在流沙中穿针”,对盾构掘进的姿态控制、土压平衡及地表沉降控制等提出了极高要求。

当初规划地铁线时
为何不“绕过”铁路线
降低施工难度?
无锡地铁建设公司设计技术部工程师徐亦斐说,满足4号线二期与3号线换乘等诸多条件,在多个比选方案中,下穿铁路是逃不过的选项,这一关必须过。

“普通盾构施工,地面沉降可以控制在10毫米内,但因上方有京沪铁路大动脉,确保绝对安全,我们只有2毫米的‘沉降空间’,且盾构下穿区段与在运营地铁3号线的最小竖向净距仅7.3米。”
无锡地铁建设公司项管一部项目经理王乃龙介绍,面对“头顶高铁飞驰、脚下流沙涌动”的双重考验,从开始觉得“不可能”,到最终完成任务,这一路挑战与征服并存。

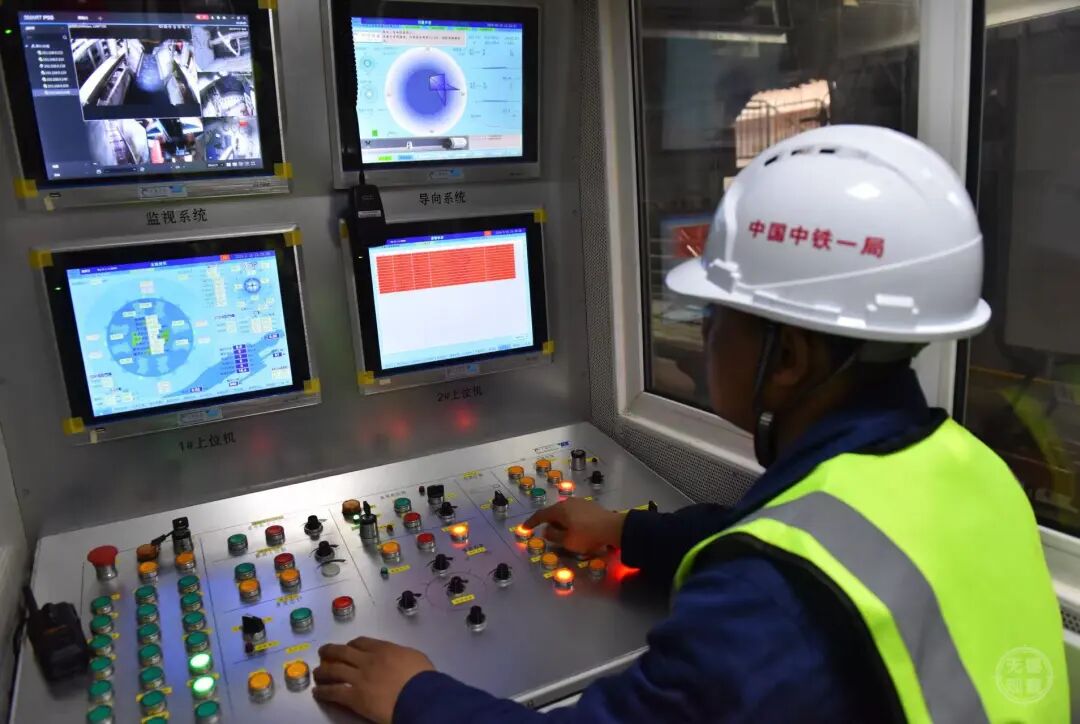

项目通过模拟下穿、为松软地层打“凝固针”、研发“动态泥膜”和“防喷涌技术”、为地面铁路加装“智能支撑垫”、智能改造让盲区施工“火眼金睛”等多项创新技术,最终实现了京沪普速铁路最大变形控制在1.41毫米,沪宁城际铁路最大变形控制在0.96毫米,确保了日均百列高铁列车在施工期间无感通过。

“为今后类似地质条件下的隧道工程建设提供了可复制、可推广的宝贵经验。”在项目驻地办公室,攻克技术难关的图文资料堆积成“一排小山”,苟文彬说,从2024年至今,项目先后向主管部门提交了30多批次技术攻关资料,组织召开了方案咨询会20余次、异位试验3次,150余人的项目团队用密集的对接协作换来施工安全与质量的双重保障。

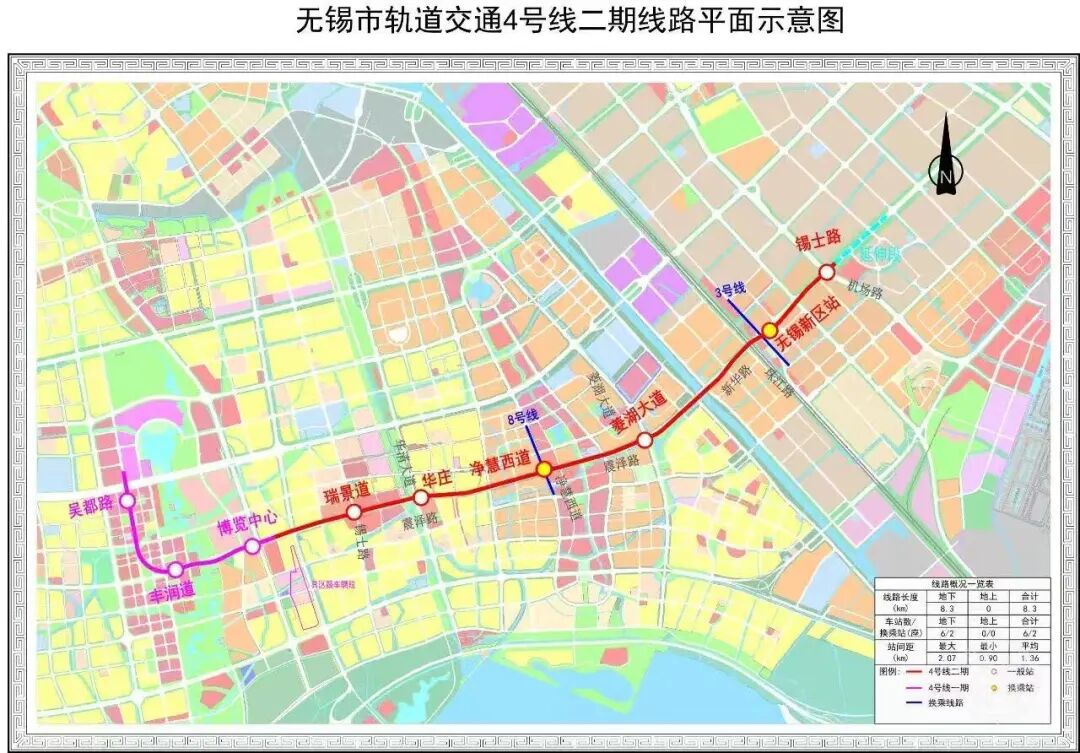

地铁4号线二期工程全长约8.3公里,共设6座地下站。
此次施工的菱无区间盾构全长1923米,盾构机需连续下穿京沪铁路、沪宁城际铁路等多个风险源,是全线盾构贯通的“卡脖子”环节。

实际上,地铁4号线二期施工难度不止于此,项目还同时下穿大溪港一号桥、大溪港湿地、苏南成品油管道、新华路立交等节点,可谓一路“打怪升级”。

“接下来,工程即将迎来菱无区间超深埋盾构接收的严峻挑战。”
王乃龙表示,有了此次经验,后续可采用盾构钢套筒接收技术为设备提供安全稳定的接收条件,保障全线路工程顺利贯通。

据悉,地铁4号线二期工程起于瑞景道站,止于锡士路站。线路建成后,将在无锡新区站与地铁3号线、沪宁城际高铁实现“零距离”换乘,成为串联太湖新城CBD与新吴区产业集群的“交通纽带”。
对进一步完善我市轨道交通网络,改善沪宁城际铁路集疏运条件,助推无锡加速融入长三角一体化发展具有重要意义。
全线预计2026年建成通车。
