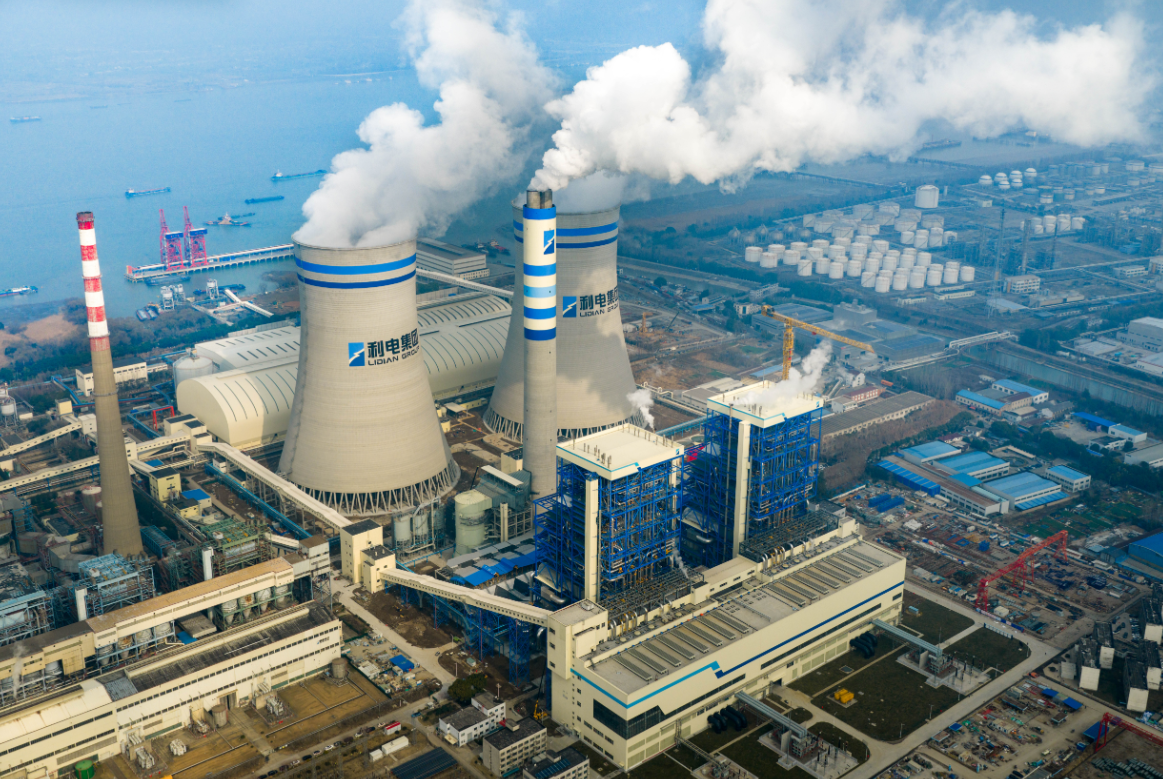

4日上午,省重大项目江阴利港2台100万千瓦机组扩建项目投产仪式举行。记者从现场获悉,该项目于2024年1月开工,历时近两年时间,10号机组于去年12月30日完成168小时满负荷试运行,率先实现投产发电;9号机组于1月底完成168小时满负荷试运行并投产发电。该项目顺利投产的背后,江阴也交出了一份成色十足的“营商答卷”。

项目的快速推进与顺利投产,得益于“江阴速度”的全流程保障、全方位服务。面对半年内完成从立项到开工全流程审批的硬任务,江阴临港经济开发区政务服务部门以极致的服务效能破解项目建设难题。“主动靠前服务,为项目开通线上线下‘绿色通道’,量身定制报建方案,创新推行‘分阶段办理施工许可证’,以‘小步快跑’代替‘整体等待’。”专属项目联络人姜雷钢介绍,通过办理“提前介入手续”,从2023年11月起,临港政务服务部门陆续为项目发放了供氢站等总计8张建设工程规划许可证、6张施工许可证,为项目抢抓黄金施工期、大规模建设提供了坚实有力的保障。
要素保障“及时雨”为项目建设注入“加速度”。为破解项目用地范围内的管线制约,属地利港街园联动常州通用自来水厂及属地资规、交通部门,多次会商踏勘后于2024年6月顺利完成管道迁改工程。施工物料存放等是项目建设的基础保障。为此,利港街园积极牵线搭桥,协调租赁利港老小学地块作为施工人员临时驻地,又对接辖区企业盘活63亩空余用地作为施工设备材料存放点、前期工艺制作点。

电力供应直接关系民生保障与经济社会稳定运行。在新能源产业蓬勃发展的当下,长期、稳定、可靠的煤电供给能力依然至关重要。中信泰富能源党委副书记、总裁,江苏利电能源集团董事长朱建刚介绍,在极端天气、能源供应紧张等特殊情况下,煤电能够发挥兜底保障作用,筑牢电力系统安全防线,既是整个电力系统的“压舱石”,在未来电力调节体系中也是不可或缺的重要支撑。
构建新型电力系统的浪潮中,江阴利港项目的全面投产并非孤例。作为国家第一批9F级燃气轮机创新发展示范项目,同时也是江苏省重大项目,近日,江阴燃机热电9F级燃气轮机创新发展示范项目也在完成168小时满负荷试运行后顺利投产,项目总投资达22.98亿元。“相比传统燃煤机组,该项目具有调电、调气、快速启停的独特优势,预计每年可替代标准煤消耗70.25万吨,年发电量达33.26亿千瓦时,减少二氧化碳排放量约175万吨。”该项目负责人介绍。

燃气轮机项目的落地投产离不开江阴“揭榜挂帅、联盟攻坚”的机制保障。在江阴市首批“揭榜挂帅联盟攻坚行动”项目中,江阴燃机热电联产创新发展示范项目(9F)被列为重要转型类别项目。联盟各方“经常串门”“互走亲戚”,为项目提供全过程保姆式服务,全力克服了研发费用较高、电力线路迁改、招投标时间长等问题。据悉,该项目采用上海电气燃气轮机技术,在核心部件国产化方面实现率先突破,投运后,将显著提升长三角电网调峰能力与应急保障水平,为区域能源结构优化和新型电力系统建设提供重要支撑。
